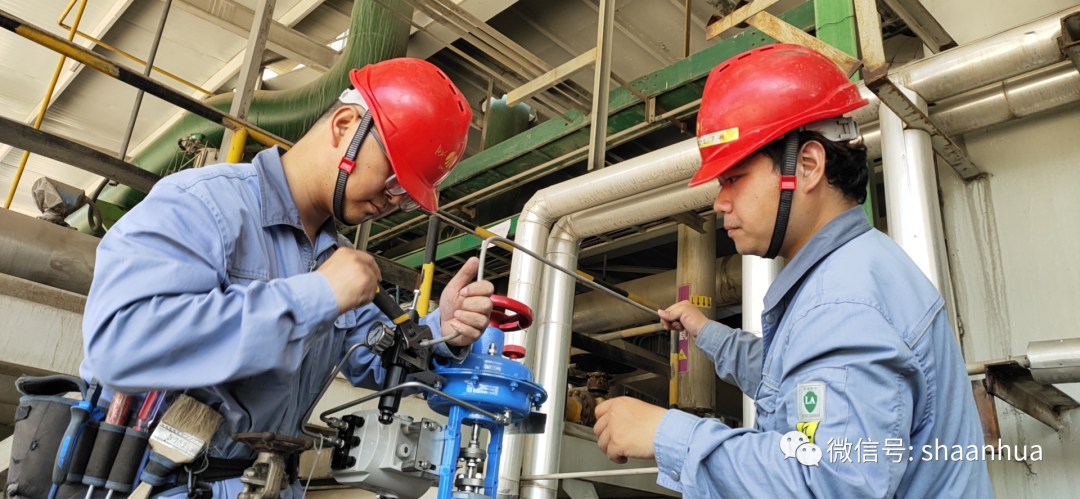

鍋爐DCS系統升級改造是3#鍋爐檢修的重點項目,除軟件系統升級外,硬件方面7臺操作電腦、控制站、操作電腦網線、4臺交換機、5套控制站冗余CPU、通訊卡、電源模塊需要全部進行更新。
本次3#鍋爐DCS系統升級中,電儀分廠高度重視,會議中多次進行部署,要求前期準備要充分,結合3#鍋爐實際編寫施工方案,組織分廠技術骨干和廠家不斷對方案進行細化修訂,反復強調施工時要做好1#、2#鍋爐控制站的物理隔離和警示標識,防止人員誤操作,規范票證管理,安排專人全程監護,要深刻吸取1#鍋爐升級的教訓和瓶頸,總結經驗、查漏補缺。班組根據DCS實施方案組建工作小組,確定負責人。
為縮短升級時間,快速恢復鍋爐監控,和利時廠家技術人員和電儀分廠參與升級改造人員加班加點、通力合作,僅用4天就完成了5個控制站的DCS和DEH升級,共敷設網線3400余米,同時班組借機對3#鍋爐7面機柜,從里到外、從上到下進行了徹底清掃,努力為DCS系統的穩定運行創造良好條件,也為2#汽輪機的提前開機贏得了時間,取得了工藝認可。
6月26日點爐,鍋爐尿素儀表班人員全部待命配合點爐、DCS廠家技術人員堅守現場,大家都卯足了一股勁,爭取順利點爐成功,晚上21:56 ,3#鍋爐并氣成功,除塵器系統、脫硝系統安全平穩投入,3#鍋爐一次點爐成功,大家終于松了一口氣,一張張疲憊的臉上露出了成功的喜悅之情,一個月的堅守和付出終于迎來了最好的收獲,凌晨回家時,走在廠區的大道上,抬頭望星空,感覺今日的月亮都比平日大了許多,明亮了許多,行走的腳步也輕快了許多。(電儀分廠 王偉)
